應西昌藍鼎要求,攀鋼集團西昌鋼釩公司擬定2023年4月4日09:30至24:00對球團設備開展定期檢修,在此期間解決脫硝系統GGH壓差過高、增壓風機振動過高(葉輪失衡)、重主要設備無一鍵解鎖等重大設備問題。
西昌藍鼎自2022年11月接手西昌鋼釩球團項目運行至今,由于工藝設計問題造成整個脫硝系統部位異常生成大量硫酸氫銨(NH4HSO4)溶液和晶體物(PH低至1左右),儼然如一套制酸系統。該物質不但嚴重腐蝕系統內各設備,而且造成核心設備GGH換熱器模塊堵塞日趨嚴重,增壓風機因為葉片結垢處于瞬時振動高達10mm/s的跳停高位(11mm/s跳停),諸類問題已超出了預期,停機處理已迫在眉睫。

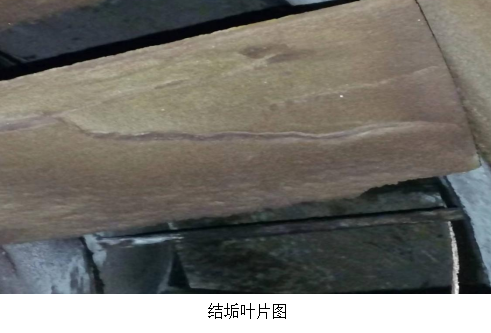

由于諸多問題處理存在交叉干擾,對于增壓風機的處理放在了最后時段,當日17:30 風機停止運行,經檢查發現風機葉片結垢(質地堅硬的NH4HSO4晶體,其硬度估算為25R以上)相當嚴重,如果采取揭蓋方式處理至少還需要10h以上才能完成(超出預定時間4h),隨后孫小剛副總經理和王建勇部長實地觀察分析后召集檢修班召開現場研討會,在保證不超時又必須處理的背景下果斷決定嘗試利用洗車機對風機葉片(共25葉)進行沖洗檢修。由于風機輪轂位置空間相當狹窄,檢修人員需強忍高壓水沖洗時的大量酸性水溶液噴濺于面部的巨大困難連續輪番作業5小時,于23:30完成檢修任務,處理的結垢物質估算150Kg左右(風機葉輪動平衡指標一般為:偏心量50g以下)。經增壓風機啟機運行24h后發現諸振動值正常(最高值<1.2,幾乎與新風機同等),完成了幾乎不可能完成的任務,在線檢修取得圓滿成功!
此次檢修作業的順利完成充分體現了西昌藍鼎集思廣益、員工與領導步調一致、工作不留瑕疵、敢于創新和不達目的誓不收兵的優良作風!贏得了鋼釩領導的一致好評!
通訊員:黃曉明
